Bagaimana penjadwalan yang lebih baik dapat meningkatkan perencanaan produksi?
Rencana produksi yang matang belum tentu berjalan mulus di lapangan. Sering kali, kesenjangan muncul pada jadwal: urutan aktivitas kurang tepat, pergerakan material sulit dipantau, atau rencana sulit dipahami oleh tim yang berbeda. Akibatnya, target produksi bisa meleset meskipun perencanaannya sudah baik.
Karena itu, penjadwalan yang jelas dan mudah dikomunikasikan menjadi kunci efisiensi perencanaan produksi. Untuk menjawab kebutuhan ini, Dassault Systèmes merilis GEOVIA MineSched 2026 Refresh 2. Rilis ini menghadirkan tampilan citra geolokasi yang lebih kaya, Gantt Chart yang lebih informatif, serta peningkatan stabilitas untuk mendukung proses penjadwalan tambang sehari-hari.
Visualisasi Rencana Tambang yang Lebih Kaya

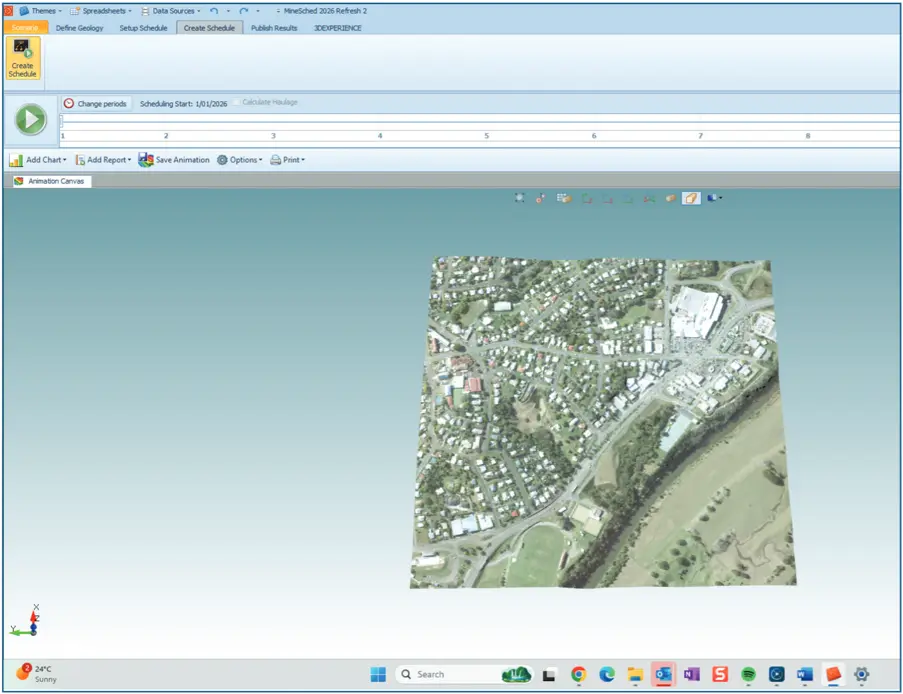

MineSched sebelumnya sudah dapat menampilkan bentuk 2D dan 3D pada 3D Canvas dan Animation Canvas, tetapi belum dapat menampilkan citra yang memiliki koordinat nyata. Padahal, citra tersebut memberi konteks penting saat rencana tambang disusun dan dikomunikasikan. Pada Refresh 2, perencana dapat menampilkan citra geolokasi 2D dan 3D langsung di kedua canvas, sehingga jadwal dapat dibahas di atas kondisi area yang sesungguhnya.
Format File yang Didukung
Berikut format yang kini didukung:
GeoTIFF (dengan maupun tanpa DEM): MineSched membuat permukaan yang mengikuti kontur medan jika file memuat Digital Elevation Model. Citra beresolusi sangat tinggi atau berukuran besar otomatis diperkecil sesuai kemampuan kartu grafis, sehingga hasil survei yang besar tetap dapat dimuat.
.jpeg dan .png (2D): ditampilkan sesuai koordinat dunia nyata dengan bantuan world file (.jgw atau .wld).
.obj (mesh 3D): tampil dengan tekstur jika file .mtl berada di folder yang sama.
Surpac .rgf (3D): memuat beberapa permukaan dengan tekstur masing-masing.
Dukungan String di Animation Canvas
Animation Canvas kini juga dapat menampilkan file string (.str). File string dapat ditambah atau dihapus melalui form Layers, sehingga animasi jadwal tampil lebih lengkap bersama bentuk 3D dan citra geolokasi.

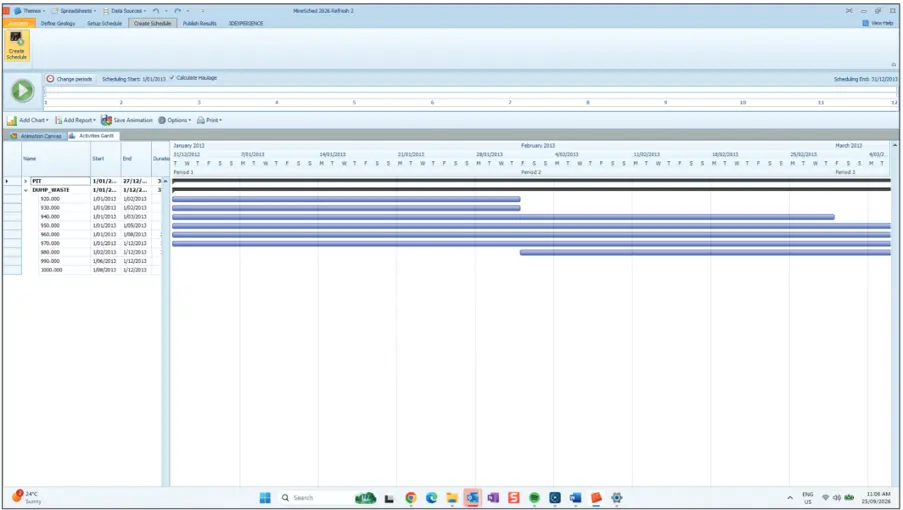

Gantt Chart yang Lebih Informatif
Gantt Chart pada Dashboard merupakan salah satu cara utama untuk memvalidasi urutan aktivitas penambangan dalam suatu skenario. Sebelumnya, warna hanya dapat diterapkan pada aktivitas, dan lokasi fill belum dapat ditampilkan. Refresh 2 memperluas kemampuan tersebut.
Warna di Berbagai Level
Pada form Customise Gantt Chart, daftar Color By kini menyediakan pilihan None, Location, Resource, dan Activity. Warna default diambil dari pengaturan Location dan Resources, dan dapat diganti sesuai kebutuhan. Dengan begitu, perencana dapat dengan cepat membedakan aktivitas berdasarkan lokasi atau sumber daya yang digunakan.

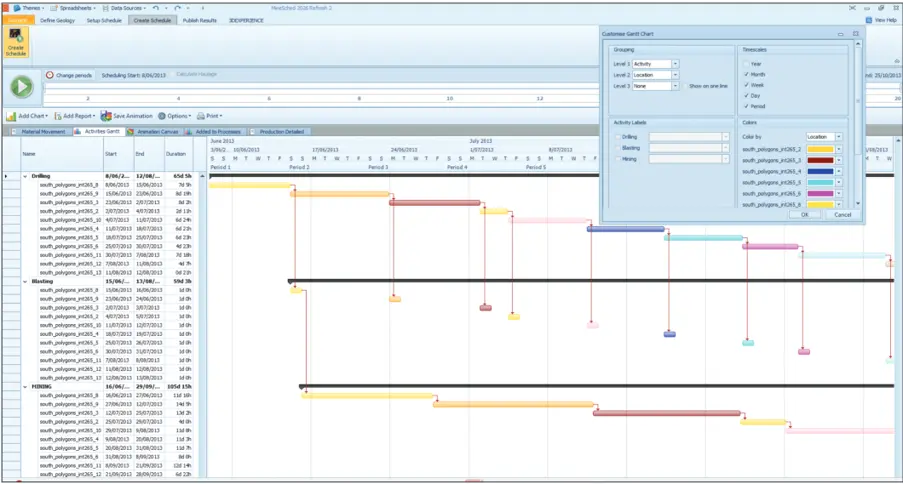

Gantt Chart coloured by Location GEOVIA MineSched 2026 Refresh 2 (Dassault Systèmes)
Lokasi Fill dan Label Data
Lokasi fill kini dapat ditampilkan pada Gantt Chart, sehingga pergerakan material tidak lagi terbatas pada lokasi pit dan progresnya dapat dipantau. Label pada chart juga lebih rapi:
Mass, Volume, dan Quantity tampil tanpa desimal saat kursor diarahkan ke aktivitas.
Length tampil dengan satu desimal.
Resources tampil sebagai teks biasa.
Fill Locations displayed on the Gantt Chart GEOVIA MineSched 2026 Refresh 2 (Dassault Systèmes)
Stabilitas untuk Proses Kerja yang Lancar
Efisiensi juga bergantung pada kelancaran penggunaan perangkat lunak. Refresh 2 menyertakan beberapa perbaikan stabilitas:
Pembuatan constraint bertipe Polygon tanpa Polygon range dan Segment range tidak lagi menimbulkan error saat evaluasi lokasi.
Menghapus file path dari model tidak lagi membuat MineSched keluar tiba-tiba. Aplikasi kini menampilkan pesan error untuk file path yang hilang.
Nilai ringkasan grup untuk kolom User Calculation pada tab Evaluate dihitung sesuai ekspresi yang didefinisikan, dan MineSched kini mendukung User Calculation yang lebih kompleks.
Conclusion
GEOVIA MineSched 2026 Refresh 2 membantu perencana tambang menyusun jadwal yang lebih mudah dipahami dan divalidasi. Dukungan citra geolokasi seperti GeoTIFF, .obj, dan .rgf memperkaya visualisasi rencana, sementara Gantt Chart dengan warna di berbagai level dan tampilan lokasi fill mempermudah pemantauan urutan kerja. Perbaikan stabilitas turut menjaga proses penjadwalan tetap berjalan lancar.
